MobSSH |
MobSSH Projektin Laatukäsikirja |
http://www.niksula.cs.hut.fi:80/~mkomu/mobssh/julkaisut/laatukasikirja.html |
1.2 |
Sisäinen dokumentti |
Saari Tuomo |
Viimeksi muokattu: 16.10.2000
17.10.2000 |
Versiohistoria |
1.0 |
14.10.2000 |
Saari Tuomo |
Lisätty vastuualueet (kappale 6) ja kirjoitettu
riskienhallintaprosessi (kappale 5) |
1.1 |
15.10.2000 |
Saari Tuomo |
Katselmoitiin dokumentti, korjattiin
kirjoitusvirheitä |
Tarkastanut |
Hyväksynyt |
16.10.2000 |
Jukka Ahonen |
16.10.2000 |
Mika Kousa |
-
Sisällysluettelo
- 1. Johdanto
- 2. Projektin laadun
määritelmät
- 2.1
Projektin lopputuotteen laadun määritelmä
- 2.2
Projektin prosessin laadun määritelmä
- 3. Projektin laadun
mittarit
- 3.1
Projektin lopputuotteen laadun mittarit
- 3.2 Projektin
prosessin laadun mittarit
- 4. Projektin
toimintatavat
- 4.1 Projektinhallinnalliset
toimintatavat ja -ohjeet
- 4.2 Projektin
lopputuotteen tuotannon ohjeet ja käytännöt
- 5. Projektin
riskienhallintaprosessi
- 5.1 Riskien tunnistaminen
- 5.2 Riskien monitorointi
- 5.3 Riskien vastatoimet
- 5.4 Riskien
uudelleenarviointi
- 6. Projektin vastuunjako
1. Johdanto
MobSSH projektin tarkoitus on tarkastella SSH1 protokollan
käyttömahdollisuuksia EPOC-ympäristössä ja
kerätä kokemuksia tulevaisuutta varten. Projektin
tuotteena on tarkoitus tuottaa SSH1 standardin mukainen
implementaatio protokollasta valikoiduin osin. Projektiprosessi ei
varsinaisesti vastaa mitään esimerkkiprosessia, koska
lopputuotteesta on olemassa tarkka spesifikaatio, mutta
toteutusympäristö on niin uusi, että projektia on
pidettävä luonteeltaan eksploratiivisenä.
Projektin lopputuotteen ja prosessin laadun varmistamiseksi
projektille on laadittu tämä laatukäsikirja, joka
määrittelee mitä laatu tarkoittaa tässä
projektissa, sekä lopputuotteen että prosessin osalta,
esitettyjen kriteerien mittarit ja lukuisia toimintaohjeista ja
-tapoja, joilla pyritään varmistamaan projektin
laatua.
Laatujärjestelmän toteuttamisvastuu on ensisijaisesti
kaikilla MobSSH projektin osapuolilla ja kokonaisuus on jaettu
siten, että Tuomo Saari vastaa projektin prosessin laadusta ja
Tero Nordstöm projektin lopputuotteen laadusta teknisessä
mielessä. Laatukäsikirjaan on myös dokumentoitu
projektin riskienhallintaprosessi, joka on oma osansa projektin
laadun varmistamista.
2. Projektin laadun
määritelmät
Tässä kappaleessa määritellään
projektin lopputuotteen ja - prosessin laatukriteerit. Kriteerit on
tehty yhteistyössä projektin asiakkaan kanssa ja
laatukäsikirjan noudattaminen on yksi keskeinen osa asiakkaan
kanssa sovittua tason kaksi toteutusta. Lisää tietoa
projektista ja projektin toteutuksen tasoista löytyy
projektisuunnitelmasta ja vaatimusmäärittelystä.
2.1
Projektin lopputuotteen laadun määritelmä
- Ohjelmisto toimii oikein sisäisesti myös
pitempään käytettynä. Eli ohjelma ei kaadu ja
toimii oikein eikä kadota resursseja.
- Ohjelmisto toimii oikein ulkoisesti eli ohjelman toiminta ei
häiritse muita epoc-sovelluksia.
- Ohjelmiston osille, jotka ovat funktioita, tehdään
testiohjelmia, joilla voidaan todentaa ja testata eri osien
toimivuutta epocissa. Näitä voidaan myöhemmin
käyttää regressiotestaukseen.
Käyttöliittymän eli terminaaliemulaattorin kohdalla
käytetään vapaavalintaista äänitysohjelmaa
jolla tehdään skriptejä, jotka
jäljittelevät käyttöä. Toiminnallisuus
todennetaan ajamalla näitä scriptejä tai
erillisiä testiohjelmia.
- Ohjelman on oltava käytettävä. Jos osoittautuu,
että toteus uhkaa tulla liian hitaaksi järkevillä
salausavainten pituuksilla, niin tilanteesta sovitaan
erikseen.
- Lopputuotteen koodin rakenne ja kommentointi tulee olla
sillä tasolla, että koodin edelleen kehittäminen tai
uudelleenkäyttäminen on mielekästä.
- Projektin aikana käytetään toimintatapana
sovellettua daily build-tapaa, missä ohjelmisto
käännetään tarvittaessa vaikka joka yö ja
testit ajetaan aina – mielellään päivän
päätteeksi tai muuten sovittuina aikoina.
2.2
Projektin prosessin laadun määritelmä
Projektin prosessin keskeisin laatutavoite on
asiakastyytyväisyys ja projektin kaikkien sidosryhmien
tavoitteiden saavuttaminen. Asiakastyytyväisyyden takaamiseksi
on yhteistyössä asiakkaan kanssa identifioitu useita
teknisiä laatukriteerejä, jotka esiteltiin
edellisessä kappaleessa.
Projektiryhmän omien tavoitteiden saavuttamisen kannalta
kriittisintä on aikataulun pitäminen ja kurssin
esittämien vaatimusten täyttäminen mahdollisimman
täydellisesti. Näillä perusteilla projektin
prosessin laadun määritelmänä on taata
projektin kaikkien osapuolien tyytyväisyys projektin loppuessa
ja sen saavuttamiseksi laatukäsikirjassa esitellään
lukuisia toimintatapoja, mittareita ja
käytäntöjä, joilla tämän tavoitteen
saavuttaminen pyritään varmistamaan.
3. Projektin laadun
mittarit
Projekti noudattaa kurssin vaatimusten mukaisesti
pääpiirteissään USDP [1]
ohjelmistokehitysprosessia ja tässä prosessissa
käytettävät mittarit jaetaan kahteen
pääluokkaan, tietoa lisääviin ja muutosta
mittaaviin. Projektin keston ollessa varsin lyhyt, tulee projektin
laadun mittareiden pääpaino olemaan tietoa
lisäävissä mittareissa.
Projektin luonteen ollessa eksploratiivinen ei projektin laadun
mittareille ole mielekästä määrittää
heti alkuvaiheessa tavoitearvoja, vaan mittareiden tavoitearvot
määritetään ensimmäisen ja toisen
toteutusvaiheen aikana siten, että ennen joululomaa (alkaa
22.12.2000) on olemassa mittaristo tavoitearvoineen
kevään toteutusjaksoille ja toisen toteutusjakson
loppuosalle.
Mittarit on projektin laadun määrittelyn mukaisesti
jaettu kahteen eri kategoriaan, eli teknistä laatua ja
teknistä toteutusta mittaviin (taulukko 3.1) ja projektin
prosessia mittaaviin (taulukko 3.2) mittareihin. Teknisen laadun
mittarit määritellään ensimmäisen
toteutusvaiheen aikana ja prosessin laadun mittareihin voi tulla
myös muutoksia.
3.1
Projektin lopputuotteen laadun mittarit
Taulukko 3.1 Projektin lopputuotteen laadun
mittarit
Mittari
|
Perustelut
|
Implementointi
|
|
|
|
|
|
|
3.2 Projektin
prosessin laadun mittarit
Taulukko 3.2 Projektin prosessin laadun
mittarit
Mittari
|
Perustelut
|
Implementointi
|
- Projektinhallintaan ja muihin hallinnollisiin toimenpiteisiin
käytettyjen tuntien suhde tuotantoon käytetyistä
tunneista
|
- Hallinnolliset toimet kuuluvat osana projektiin ja niitä
tulee olla tietty määrä projektista. Jos
hallinnollisia toimia on vähän (pieni suhde), niin
projektinhallinta on tulkittava liian kevyeksi ja jos toimia on
paljon (suuri suhde), niin projektinhallinta on liian raskasta ja
tehokkuus kärsii.
|
- Etsitään kirjallisuudesta sopivia
lähtökohtia vertailuarvoiksi
- Seurataan tunteja kurssin tarjoamalla Tirana -
järjestelmällä
- Kerätään havaintoja ensimmäisestä
toteutusvaiheesta ja muodostetaan hypoteesi suhteesta oman
kokemustiedon ja kirjallisuustiedon perusteella toista
toteutusvaihetta varten
|
- Kurssille palautettavien dokumenttien sisäisissä
katselmoinneissa ilmi tulleiden virheiden ja puutteiden
lukumäärä
|
- Katselmointien tulisi prosessin toimiessa olla
lähinnä muodollisia tilanteita, joissa varmistuksena
tarkastetaan viimeisen kerran palautettavat dokumentit. Jos
virheitä tai erimielisyyksiä syntyy, tämä voi
johtua esim. tulevista aikatauluongelmista, motivaatio-ongelmista,
sisäisistä erimielisyyksistä, jne.
|
|
- Aikatauluun perustuva edistymisen mittaaminen vs. arvioitu
valmiusaste vs. suunniteltu valmiusaste projektin eri
vaiheissa
|
- Projektilla on kurssin asettamien vaatimusten mukaan useita
mile-stone kohtia aikataulussa. Jokaista vaihetta varten laaditaan
ohjeen mukainen suunnitelma ko. vaiheen tavoitteista ja arvio
valmiusasteesta. Jokaisen vaiheen lopussa tarkastellaan,
saavutettiinko asetetut tavoitteet ja onko projektin valmiusaste
todella suunnitelman mukainen. Lisäksi verrataan tehtyä
työmäärää valmiusasteeseen, onko suhde
järkevä
|
- Kirjataan tehdyt tunnit Tirana -
järjestelmään
- Laaditaan toimintaohjeiden
mukainen tavoite joka vaiheelle
- Tarkastellaan yhteistyössä asiakkaan kanssa,
että saavutettiinko vaiheen tavoite
- Arvioidaan koko projektin valmiusastetta joka vaiheen lopussa
mahdollisimman puhtaalta pohjalta, ts. pyritään arvioivia
henkilöitä vaihtamalla saamaan mahdollisimman realistinen
arvio.
- Mitataan 'earned value' ja 'budgeted value' mittareilla
projektin edistymistä suhteessa tehtyyn työhön ViCa
- järjestelmän avulla.
|
- Projektin tavoitteen tai lopputuotteen muutosvaatimusten
lukumäärä
|
- Projektin onnistumiselle on tärkeää, että
projektin määrittely on onnistunut hyvin ja kaikki
sidosryhmät ovat yksimielisiä projektin tavoitteesta. Jos
muutoksia tulee paljon, on projektin määrittelyvaihe
epäonnistunut
|
- Etsitään kirjallisuudesta tai muualta
referenssejä, kuinka paljon vaatimukset ja tavoitteet
yleensä muuttuvat. Pyritään
löytämään yhteistyössä asiakkaan
kanssa jokin järkevä mittausarvo.
- Kirjataan ylös kaikki muutokset ja verrataan
mittausarvoon.
|
- Poikkeamat laatukäsikirjan mukaisista
toimintatavoista
|
- Laatukäsikirja määrittelee lukuisia
toimintatapoja, joiden tarkoitus on varmistaa, että projekti
toteutetaan oikeaoppisesti. Jos poikkeusia tulee paljon, voi
määritelty toimintapa olla väärä tai huono
ja sitä on korjattava
|
- Kokousmuistioissa pidetään kirjaa tapahtuneista
poikkeamista ja ongelmista ja prosessin laadusta vastaava
tarkkailee lukumäärän kehitystä. Jos
poikkeamisia tulee paljon, asiasta neuvotellaan ja
tehdään tarvittavat muutokset.
|
4. Projektin
toimintatavat
Tässä kappaleessa esitellään projektin
toimintatapoja projektin eri osa-alueille. Projektinhallinnalliset
käytännöt on laadittu kirjallisuuden perusteella
MobSSH projektiin soveltaen. Projektin lopputuotteen tuotannon
ohjeet laaditaan ensikokemusten ja kirjallisuuden perusteella
ensimmäisen toteutusvaiheen aikana.
4.1 Projektinhallinnalliset
toimintatavat ja -ohjeet
4.1.1 Projektin yhteydenpito
- Ilman eri sopimusta jokaisen työviikon torstaina
järjestetään tietotalolla klo 12.00 projektin
viikkopalaveri, johon osallistuu koko projektiryhmä ja
asiakkaan edustaja. Jos osallistuja on estynyt tai
myöhästyy, siitä tulee ilmoittaa siten, että se
kenelle ilmoitetaan estymisestä tai
myöhästymisestä osallistuu viikkopalaveriin.
Viikkopalaveriä voidaan tarpeen vaatiessa siirtää
tai niitä voidaan järjestää useampia.
- Projektiryhmä kokoontuu alustavasti kerran viikossa omaan
ryhmäpalaveriinsa, jossa käsitellään seuraavan
viikon tehtäviä ja keskustellaan projektin
tilanteesta.
- Projektilla on sähköpostilista mobssh@tml.hut.fi,
jonka kautta kommunikoidaan sähköpostitse kaikki
projektia ja kaikkia jäseniä koskevat asiat. Kaikki
projektin sidosryhmät ovat velvoitettuja lukemaan
sähköpostinsa säännöllisesti.
- Projektin www-sivuille (www.iki.fi/miika/mobssh) perustetaan
kalenteri, jonne kirjataan kaikki koko projektiryhmää
koskevat tapahtumat aikoineen ja paikkoineen. Kaikki projektin
sidosryhmät ovat velvoitettuja seuraamaan tätä
kalenteria sen perustamisen jälkeen
säännöllisesti.
4.1.2 Projektin työmäärän ja
ajankäytön seuranta
- Jokainen projektiryhmän jäsen on velvollinen
seuraamaan omaa ajankäyttöään projektissa
Tiranassa olevien taskien tarkkuudella.
- Jokainen projektiryhmän jäsen on velvollinen
kirjaamaan käytetyt tuntinsa Tiranaan vähintään
kerran viikossa.
- Jos Tiranaan tarvitaan uusia taskeja, niin ilmoitus
Tuomolle.
- Projektin viikkopalaverissa käydään läpi
jokaisen henkilön vastuulla olevien tehtävien valmiusaste
ja Tuomo seuraa tehtävien valmistumista.
4.1.3 Asiakasraportointi ja
-kommunikaatio
- Jokaisen projektin päävaiheen alussa asiakkaalle
toimitetaan kirjallisena kuvaus ko. vaiheen tavoitteesta.
Kuvauksesta tulee ilmetä mielekkäällä
tarkkuudella mitä tässä projektin vaiheessa aiotaan
tehdä. Kuvauksen pituus on n. kahdenksan riviä ja
raporttia varten laaditaan erillinen raporttipohja.
- Asiakaalle tulee välittömästi ilmoittaa
projektia uhkaavista ongelmista.
- Erillistä viikkoraporttia ei tarvita, vaan viikon
tapahtumat käsitellään viikkopalaverissa.
- Pääasiallisina kommunikointikanavina asiakkaan
suuntaan toimivat Tuomo ja Tero, mutta kommunikointia ei ole
suljettu.
4.1.4 Kokous- ja palaverikäytännöt
- Jokaisesta asiakaspalaverista tehdään kokousmuisto
käyttäen
dokumenttipohjaa. Muistion
kirjoittaja vastaa muistion sisällöstä
- Merkittävistä ryhmäpalavereista
tehdään kokousmuisto käyttäen
dokumenttipohjaa. Kaikista ryhmäpalavereista ei
tarvitse tehdä muistiota, mikäli palaverit
käsittelevät ainoastaan rutiiniasioita.
- Jokaisen kokouksen tai palaverin alussa, josta
tehdään kokousmuistio, valitaan muistion
tekijä.
- Kokousten ja palaverien agendan valmistelee
pääosiltaan Tuomo Saari tai henkilö, kenen vastuulle
se erikseen on annettu. Erillistä asialistaa kokouksesta tai
palaverista ei tarvitse julkaista.
- Kokouksiin ja palavareihin on pyrittävä saapumaan
ajoissa ja myöhästymisestä on ilmoitettava. Jos
osallistujalla on ollut jokin valmistelutehtävä palaveria
varten, niin sen tekemättömyydestä tai ajan
puutteesta tekemiseen on kerrottava projektiryhmälle
mahdollisimman ajoissa, jotta palaveria voidaan
siirtää.
4.1.5
Katselmointikäytäntö
- Katselmoinnin tarkoitus on varmistaa, että palautettava
dokumentti on palautuskelpoinen.
- Katselmointi toteutetaan siten, että katselmoitavan
dokumentin editointi on välittömästi mahdollista.
(kannettava tietokone, tietokoneluokassa, jne.)
- Katselmoinnissa on läsnä vähintään
kolme henkilöä, katselmoitavan dokumentin
vastuuhenkilö, katselmoija ja katselmoinnin valvoja.
- Katselmoitavan dokumentin vastuuhenkilö esitettelee
dokumentin ja katselmoija tarkastaa sen ja esittää
tarvittavia kysymyksiä.
- Jos löytyy virheitä tai puutteita, dokumentin
vastuuhenkilö pyrkii korjaamaan ne
välittömästi.
- Kun dokumentin katselmointi on valmis, katselmoija
hyväksyy dokumentin.
- Katselmoinnin valvoja kirjaa ylös virheiden ja puutteiden
lukumäärän ja toimii tarvittaessa ristiriitojen
ratkaisija. Virheiden ja puutteiden lukumäärä ja
katselmoidun dokumentin nimi toimitetaan Tuomolle.
4.1.6 Dokumenttien julkaisukäytäntö
- Jokaisella kurssille palautettavalla dokumentilla tulee olla
vastuuhenkilö, joka vastaa dokumentin valmistumisesta
ajallaan, kirjoitustyön jakamisesta, dokumentit versioista ja
sen julkaisemisesta yhdessä Miikan kanssa.
- Kaikki projektin dokumentit ovat HTML-muotoisia
- HTML-koodista ja sen tuottamisesta ja korjaamisesta on
erillinen www-ohje, josta vastaa Miika.
- Kurssille palautettavat dokumentit julkaistaan
palautuspäivänä ennen palautuksen takarajaa.
- Kokousmuistiot ja muut dokumentit, joita ei palauteta
kurssille, ovat koko ajan julkisia.
4.2 Projektin
lopputuotteen tuotannon ohjeet ja käytännöt
4.2.1 Käytettävät kehitystyökalut
4.2.2 Koodin suunnittelu- ja suunnitelmien
dokumentointiohje
4.2.3 Koodin yleinen tuotanto-ohje
4.2.4 Koodin kommentointi- ja muoto-ohje
4.2.5 Koodin muuttujien nimeämisohje
4.2.6 Versionhallinnan ja konfiguraation hallinan ohje
4.2.7 Koodin testauksen ohje
4.2.8 Koodin katselmointi/tarkastus
käytäntö
5. Projektin
riskienhallintaprosessi
Projektissa pyritään riskienhallinnan avulla
pienentämään tulevien ongelmatilanteiden vaikutusta
projektiin. Projektin eksploratiivisen luonteen perusteella on
selvää, että projekti tulee kuluessaan kohtaamaan
joitain teknisiä ongelmia, mutta tunnistamalla mahdollisimman
paljon näitä ongelmia etukäteen, voidaan jo
valmiiksi sopia miten erilaisia ongelmia kohdatessa toimitaan ja
projektin eteneminen ei ole vaarassa. Seuraavat kappaleet
esittelevät projektissa käytettävää
riskienhallintaprosessia, joka on sovelluttu käyttäen
lähteinä Project Management Body of Knowledgeä
(1996, s. 111-112) ja Software Project Managementia (Hughes,
Cotterell, Second Edition, McGraw-Hill, 1999, s. 131-150).
Projektin riskienhallintaprosessi on
pääpiirteissään kuvattu kuvassa 5.1.

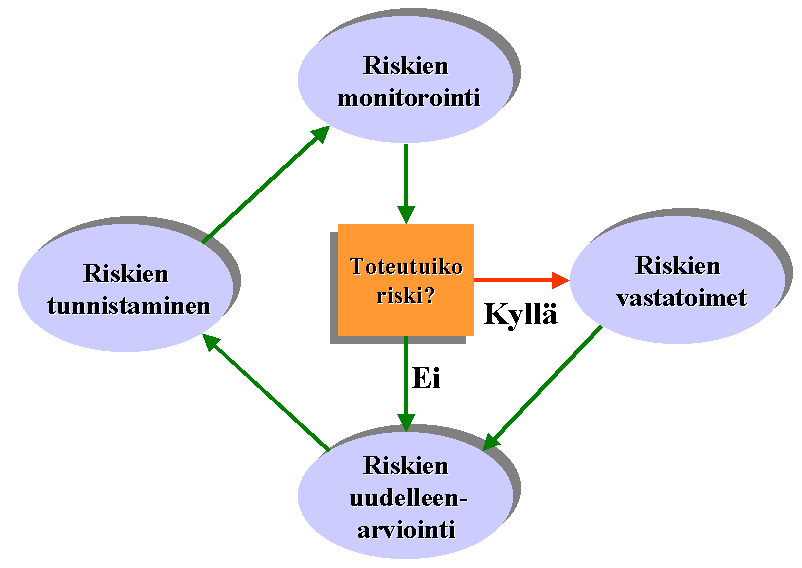

Kuva 5.1 Projektin riskienhallintaprosessi
5.1 Riskien tunnistaminen
Ensimmäinen riskientunnistusvaihe toteutettiin osana projektin
suunnittelua ja se on dokumentoitu projektisuunnitelmassa.
Projektin edetessä riskien tunnistus tapahtuu jokaisen
projektin päävaiheen alussa kootusti Tuomo Saaren
vetämänä ja jos joku projektiryhmän jäsen
tai asiakkaan edustja katsoo olevan tarvetta
päivittää riskienhallintasuunnitelmaa, se tapahtuu
viikkopalaverissa.
Uusia riskejä tunnistettaessa tulee
määrittää riskille nimi, riskin toteutumisen
indikaattorit, riskin hallintakeinoja joita voidaan toteuttaa
riskin toteutumisen estämiseksi, riskin toteutumisen
seuraukset ja vakavuus projektille asteikolla 1 - 5 (5
erittäin vakava, 1 ei merkittävä) sekä
pitää kirjaa toteutetuista riskiä
ehkäisevistä vastatoimenpiteistä, jos ne katsotaan
tarpeellisiksi. Riskit ja tunnistusvaiheessa kerätty tieto
kootaan projektin "topkymppi" - taulukkoon, jota
päivitetään edellisen kappaleen mukaisesti.
5.2 Riskien monitorointi
Riskien monitorointi eli indikaattorien seuraaminen ja
toteutumismahdollisuuden arviointi on jokaisen projektiryhmän
jäsenen ja asiakkaan vastuu. Jos joku projektin osapuolista
katsoo, että jokin riski saattaa totetua hyvin suurella
todennäköisyydella, niin hänen tulee ottaa riski
keskustelun aiheeksi viikkopalaverissa.
5.3 Riskien vastatoimet
Jos jokin riski toteutuu, toteutetaan riskille
vastatoimenpiteitä yhteistyössä asiakkaan kanssa
projekti etenemisen turvaamiseksi. Vastatoimenpiteet ovat
tapauskohtaisia, periaatteena kuitenkin turvata projektin
jatkuminen
5.4 Riskien
uudelleenarviointi
Riskien uudelleenarvioinilla tarkoitetaan
säännöllisen riskien tunnistamisvaiheen
yhteydessä tapahtuvaa toimintaa, jossa aikaisemmin
tunnistettuja riskejä tarkastellaan ja
päätetään, kuuluvatko ne enää
projektin topkymppiin vai tuleeko jotain muuta tunnistamisvaiheen
osa-aluetta päivittää topkymppiin.
Uudelleenarviointi on myös jatkuvaa toimintaa, joka
tapahtuu monitoroinnin rinnalla, mutta erityistä merkitys
sillä on, jos jokin riski toteutuu.
6. Projektin vastuunjako
Tässä kappaleessa selvitetään projektin roolien
ja eri osa-alueiden vastuiden jakautuminen projektiryhmän
kesken. Jokaisen henkilön roolit ja erityisvastuualueet on
koottu taulukkoon 6.1.
Taulukko 6.1 Projektiryhmän roolit ja
erityisvastuualueet
Nimi
|
Rooli
|
Vastuualueet
|
Erityisasiantuntemus
|
Tuomo Saari
|
Projektipäällikkö,
Laatupäällikkö
|
- Projektin organisointi
- Projektinhallinta ja sen laatu
- Väliraportointi
- Yhteudenpito asiakkaaseen
- Sopimukset asiakkaan kanssa
|
|
Tero Nordström
|
Laatupäällikkö,
Tietoturva-asiantuntija
|
- Tietoturva-algoritmien porttaus/toteutus EPOC -
järjestelmään
- Projektin lopputuotteen ja toteutuksen laatu
- Yhteydenpito asiakkaaseen
- Lopputuotteen vaatimusten hallinta
|
|
Miika Komu
|
WWW-päällikkö, versionhallinnan
asiantuntija
|
- MobSSH:n www-sivujen ylläpito
- Projektiryhmän sähköpostilistat
- EPOC - käyttöliittymän toteutus
|
|
Kristian Slavov
|
Protokolla-asiantuntija
|
|
|
Mika Kousa
|
Käytettävyyspäällikkö
|
- Protokollan suunnittelu
- EPOC - käyttöliittymän ohjelmointi ja
käytettävyyden kehittäminen
|
|
Antti Järvinen
|
Dokumentointipäällikkö,
Protokolla-asiantuntija
|
- Dokumenttien pohjat
- Dokumenttien palautus
- Protokollan toteutus ja suunnittelu
- Protokollan luotettavuus
|
|
Jukka Ahonen
|
Testauspäällikkö,
Kehitysympäristö- ja
laitteistoarkkitehtuuriasiantuntija
|
- Ohjelmiston testauksen ja arkkitehtuurin suunnittelu
- Tietoturvan toteutus
|
|
Arto Sinkkonen
|
Asiakas, Valvoja
|
- Projektiryhmän ohjaus
- Kustannukset ja tarvittavat laitteisto- ja
ohjelmistoresurssit
|
- Protokollakehitys yleisesti
- Ohjelmistoprojektin toteutus
|
Lähdeluettelo
[1] The Unified Software Development Process, Ivar Jacobson, Grady
Booch, James Rumbaugh, Addison-Wesley, 1999
URL: http://www.niksula.cs.hut.fi:80/~mkomu/mobssh/julkaisut/laatukasikirja.html
Viimeksi päivitetty: 17.10.2000
