Työmäärässä olemme kulkeneet jokseekin suunnitelluissa tavoitteissa, ehkä aavistuksen verran olemme jäljessä. Työmäärä on kuitenkin tehtäväkohtaisesti heitellyt huomattavasti. Jos ajattelee vielä, että ettemme ole saaneet tehtyä transaction mallia niin olemme ylittäneet työmäärä arviot hiukan. Seuraavissa taulukoissa ja kuvissaa esitettään yksityiskohdat hiukan tarkemmin.

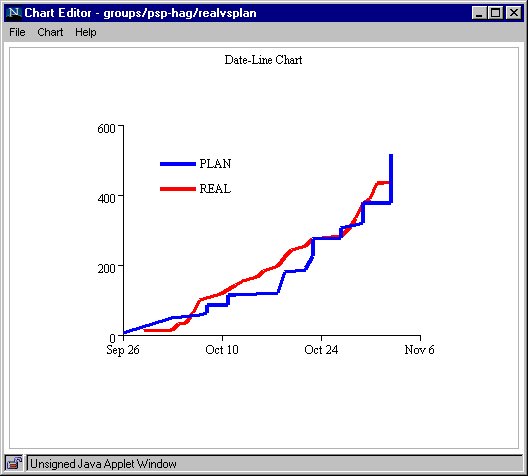

Suunnitellun ja toteutuneen käyrää vääristää
tässä vaiheessa loppuun päätetyt riskienhallintamodulin
harjoitukset joihin suunniteltu oli koko ryhmälle 60h. Se poistettuna
tuosta käyrästä pääsemme jo ainoastaan 20h heittoon
ja vielä kun poistamme transaction mallin, 36h niin huomamme
tehneen n 15 h yli suunitellun. Tämä siis koko projektin alusta
alkaen ja se vastaa n 3.5 % heittoa työmäärässä.

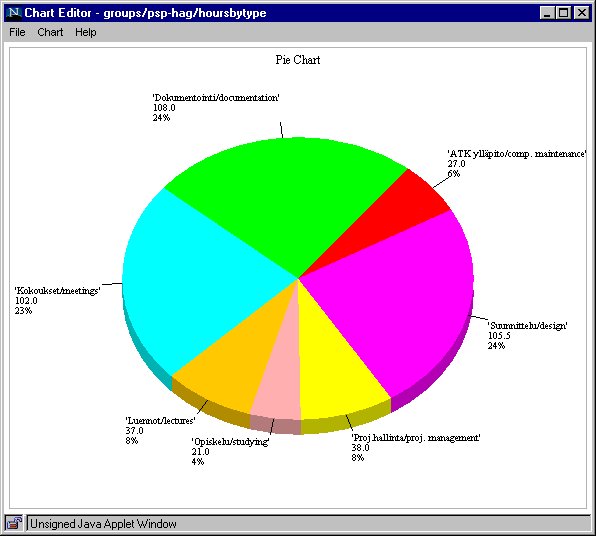

Tähän mennessä projektin alusta tehdyt tunnit ovat jakaantuneet
tasaisesti kolmelle suurimmalle tehtävä tyypille ja loppu neljännes
on sitten taas kohtalaisen tasaisesti jakaantunut muille osille.

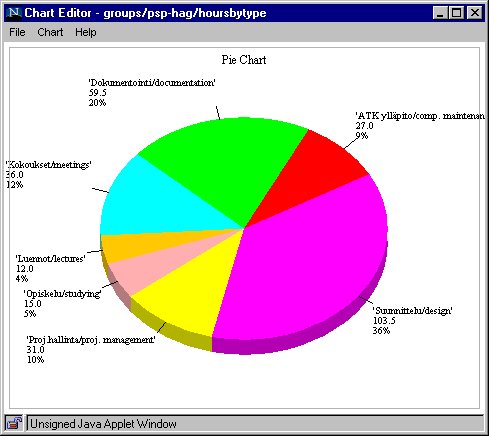

Pelkästään määrittely vaiheessa tunnit ovat
jakaantuneet kuitenkin huomattavasti enemmän suunnittelu painotteisesti
ja lopuista tunneista erottuu vain oikeastaan dokumentointi hiukan muita
tunteja suurempana. suunnittelun ja dokumentoinnin välinen raja onkin
joskus vaikea vetää varsinkin määrittely ja suunnittelu
vaiheessa.
Tehdyt vaihetuotteet on katselmoitu ryhmässä ennen kokoamista ja sen jälkeen pyydetty asiakkaalta kommentteja niihin ja uudelleen katselmoitu ja muutettu ryhmän sisällä. Tämä tapa on osoittautunut ryhmässä varsin tehokkaaksi ja aikaansaavaksi. Tehtävät on suunniteltu ja tehty ajatellen projektin tehtävän mukaisia vaatimuksia. Tehtävät ja niihin vaikuttaneet projektin tehtävänannon mukaiset vaatimukset on listattu kappaleessa 2.
Asiakkaan kanssa työskentely on sujunut mainiosti. Asiakas on ollut innostunut projektista ja osallistunut mukaan esimerkiksi antamalla koulutusta aiheesta. Ryhmä on pyytänyt ohjaajilta kommentteja teknisiin ratkaisuihin ja myöskin yhteistyö ohjaajien kanssa on toiminut hyvin.
Käyttöliittymän ensimmäinen pirros versio. | OK
Linkki |
Käytettävyys on tämän ohjelmiston tärkeimpiä ominaisuuksia. Pyrimme käyttämään käyttöliittymään mahdollisimman paljon aikaa ja antaa ideoitten hautua |
Ylätason tietovuokaavio | OK
Linkki |
Tämän suunnittelussa pyrime hahmottamaan vaatimusten ylläpidettävyys ja jatkokehitettävyys vaatimuksia |
ER-kaavio | OK
Linkki |
Tämän suunnittelussa oli jatkokehitys ja yleiskäytettävyys tärkeimpiä ominaisuuksia. Tehokkuus on kuitenkin kysymysmerkki, jonka esimerkiksi ohjaajat ovat tuoneet esille. ER-kaaviota tullaan vielä jatkokehittää ja tekemään testejä randomdatalla ennen tämän varsinaisesta lukkoon lyömistä. |
Use Case:t | OK
Linkki |
Saimme johdettua vaatimuksista Use Caset ja samalla miettittyä niiden kautta arkkitehtuuria |
Komponentti jako | OK
Linkki |
Seuraavaa vaihetta varten valmiiksi sekä nimetty modulivastaavat, jokaiselle modulille. |
Transaction kaavio | NOK | Tämä vaatii tarkempaa teknistä yksityiskohtaisuutta kuin tässä vaiheessa muuten teimme, joten päätimme siirtää tämän seuraavaan vaiheeseen. |
Tällä hetkellä suurimmaksi ongelmaksi voidaan sanoa asian tuntemattomuutta. Olemme kyllä tutustuneet PSP:hen ja yrittäneet lukea siitä lisää, mutta varsinaisesti käytännön kokemusta ei asiasta ole. Tätä ongelmaa pyrimme välttämään ottamalla seuraavassa vaiheessa PSP:n käyttöön ryhmän sisällä.
Olemme huomioineet ongelmat myös työkalujen kanssa ja tätä
ongelmaa tulemme kartoittamaan vielä tarkemmin ennen kuin näitä
työkaluja on lopullisesti otettu käyttöön. Tällä
hetkellä olemme kuitenkin valinneet vain hyväksi koettuja työkaluja
ja osia järjestelmään, kuten:
Java | ohjelmointikieleksi |
Rational Rose | CASE työvälineeksi |
Apache | kätettäväksi www-palvelimeksi |
Mess | tietokanta rajapinnaksi. Tietokantaa ei ole vielä päätetty, mutta se on joko Solid tai Sybase |
CVS | version hallintaan |
Välttääksemme turhat varmistustoimenpiteet ja koneen ylläpito vaatimukset olemme myös päättäneet ja pystyttäneet yhteisen levyalueen ja datarepositorin koulun work -levyaluelle.
Tarkemmat ongelmat ja riskit on kuvattu sekä projektisuunnitelmassa (kappale 4.5) ja riskienhallinta raportissa.
